Home » अरनिको राजमार्ग विस्तार: ढिलासुस्तीबारे जनप्रतिनिधिको चासो

अरनिको राजमार्ग विस्तार: ढिलासुस्तीबारे जनप्रतिनिधिको चासो

सरोकारकर्मी
सरोकारकर्मी
२०८३ बैशाख २८, सोमबार १०:१३

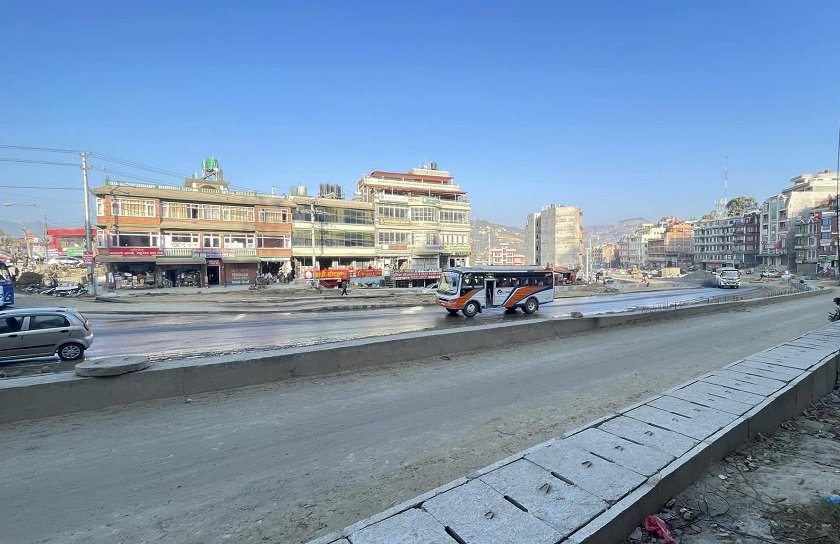

काभ्रेपलान्चोक । ६ लेनमा विस्तार भइरहेको अरनिको राजमार्गअन्तर्गत भक्तपुरको सूर्यविनायकदेखि काभ्रेपलान्चोकको धुलिखेलसम्मको सडक निर्माणमा भएको ढिलासुस्तीबारे यहाँका जनप्रतिनिधिले चासो राखेका छन् । आइतबार बनेपा नगरपालिका कार्यालयमा जनप्रतिनिधि तथा आयोजना एवं निर्माण व्यवसायीसँग सो विषयमा छलफल भएको थियो । छलफलमा काम छिटो सम्पन्न गरी वर्षामा यात्रुलाई सहजता दिलाउनुपर्नेमा जोड दिइएको थियो ।

बनेपा नगरप्रमुख शान्तिरत्न शाक्यको अध्यक्षतामा भएको छलफलमा सूर्यविनायक–धुलिखेल सडक आयोजना निर्माणमा भइरहेको ढिलासुस्तीका विषयमा बागमती प्रदेश सामाजिक विकासमन्त्री कञ्चनचन्द्र बादे, प्रमुख जिल्ला अधिकारी गोपालकुमार अधिकारी, नगर उपप्रमुख विमला दाहाल, स्थानीय जनप्रतिनिधि, सुरक्षा निकाय, आयोजना प्रमुख, ठेकेदार कम्पनी लगायतको उपस्थिति थियो । छलफलमा धुलिखेल–सूर्यविनायक सडक आयोजनाअन्तर्गत बनेपा नगर क्षेत्रभित्रका सर्भिस लेन तथा सहायक सडकहरू बिना अवरोध निर्बाध रूपमा सञ्चालन तथा निर्माण हुने व्यवस्था मिलाउने सम्बन्धमा सडक आयोजना र निर्माण व्यवसायीले प्रतिबद्धता जनाएका छन् ।

त्यसैगरी बनेपास्थित पुण्यमाता खोला पुल तथा भैँसीपाटी खोला पुल निर्माणका क्रममा अवरुद्ध सर्भिस लेन र सहायक मार्ग पुनः सञ्चालन हुनेगरी आवश्यक निर्माण तत्काल गरिनेछ । पुलबजार क्षेत्रमा पुण्यमाता खोलाबाट हुने डुबान रोक्न खोला गहिर्‍याउने, खोला सफा गर्ने तथा संरक्षणसम्बन्धी कार्य तुरुन्त अघि बढाइनेछ । त्यस्तै पुण्यमाता खोलामा रहेको पुलको सुरक्षा सुनिश्चित गर्न आवश्यक सम्पूर्ण कार्य सम्पन्न गरिने जनाइएको छ ।

“कुनै पनि हालतमा यात्रुलाई असहजता हुनुभएन, तत्काल सबै क्षेत्रमा मेन–लेनमा पक्की बनाउने नसक्ने भए सर्भिस ट्रयाकमा कुनै अवरोध हुनुभएन”, मन्त्री बादेले भने । उनले चरणबद्ध रूपमा गरिने निर्माणबारे विभिन्न बहाना देखाएर निर्माण व्यवसायी पन्छिन खोजेकामा भने रोष प्रकट गरे । सडक अव्यवस्थित हुँदा भएका दुर्घटनामा दुई जनाको ज्यान जाँदा पनि आयोजना गम्भीर नभएको प्रति उनले असन्तोष व्यक्त गरे ।

आयोजना प्रमुख विजय महतोले समग्र भौतिक प्रगति ७० प्रतिशत भएको जनाउँदै आगामी असार मसान्तसम्म मुख्य लेन पक्की गरिसक्ने बताए । उनका अनुसार ‘कालोपत्र गर्ने तयारी गरिए पनि बिटुमिनको अभाव’ले केही महिना ढिला भएको छ, तर पनि बिटुमिन ल्याउन विभिन्न तहमा पहल भइरहेको छ । भक्तपुर–धुलिखेल सडक खण्डअन्तर्गत निर्माण हुने तीन वटा पुल निर्माणका लागि निर्माण कम्पनीसँग थप पहल भइरहेको महतोले बताए ।

करिब तीन वर्षअघि सुरु गरिएको उक्त आयोजना ९१५ दशमलव ८ किलोमिटर०को हाल विस्तार दुई महिनादेखि सुस्त बनेको छ । लगातार बढ्दो मूल्यवृद्धि, निर्माण सामग्रीको अभाव तथा बजारमा देखिएको असहज अवस्थाका कारण निर्माण कम्पनीहरूले कामको गति कम गरेको जनाएका छन् । उक्त आयोजना अहिले ‘सामग्री अभाव’ देखाउँदै प्रभावित बनाइएको छ । यसअघि चालु आर्थिक वर्षको असार मसान्तसम्म ९० प्रतिशत काम सक्ने लक्ष्यसहित तीव्र गतिमा निर्माण भइरहेको जनाइएको छ ।

ठेक्काको जिम्मा पाएको लामा कन्स्ट्रक्सनका प्रबन्धक रवीन्द्र श्रेष्ठले पछिल्लो समय निर्माण सामग्रीको मूल्य अस्वाभाविक रूपमा बढ्दै आवश्यक सामग्री सहज रूपमा उपलब्ध नभएकाले कामको गति सुस्त भएको जानकारी दिनुभयो । उहाँका अनुसार आवश्यक सामग्रीको अभावमा काम पूर्ण रूपमा बन्द भने नभएको तर पहिलेको जस्तो तीव्रता कायम राख्न कठिन भएको छ । यस्तै भक्तपुरको सूर्यविनायक काभ्रेपलान्चोकको साँगा खण्डमा भने कामको प्रगति अझै कमजोर देखिएको छ । उक्त खण्डमा हालसम्म ४८ प्रतिशत मात्रै काम सम्पन्न भएको जनाइएको छ ।

आठ किलोमिटर दूरीको साँगा–धुलिखेल सडक विस्तारका लागि २०७९ साल मङ्सिर २७ गते सम्झौता भई २०८२ मङ्सिर २५ गते आयोजनाको म्याद सकिएको थियो । उक्त सडक खण्ड विस्तारका लागि लामा कन्स्ट्रक्सन प्रालिले चार अर्ब पाँच करोड ६४ लाख रुपैयाँमा ठेक्का लिएको थियो । उक्त अवधिमा ६० प्रतिशत मात्र काम सम्पन्न भएको जनाइएको छ । सूर्यविनायक–धुलिखेल सडक बिस्तार कार्यअन्तर्गत दोस्रो खण्ड सूर्यविनायक–साँगा ७.५ किलोमिटर विस्तारका लागि तीन अर्ब ८८ करोड ९३ लाख रुपैयाँमा ठेक्का लगाइएको थियो । उक्त खण्डको ठेक्का अवधि पनि गत पुसमा सकिएपछि एक वर्ष म्याद थपिएको हो । हाल साँगामा अन्डरपास’ निर्माण अन्तिम चरण पुगेको छ ।
